总体情况
1 调整人工费单价
75定额:技工 48元;普工19元。
451定额:技工114元;普工61元。
2 重新核算了人、材、机、仪的消耗量

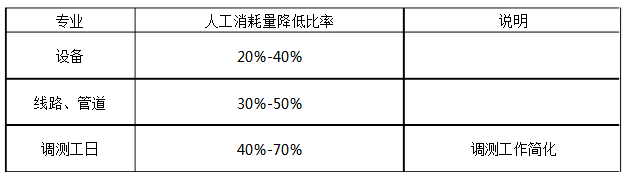

人工消耗量总体下调了20%-50%,机械、仪表的消耗量总体下调了10%-40%。
主要原因:施工效率的提升、施工工艺的改进、设备集成度的提高。

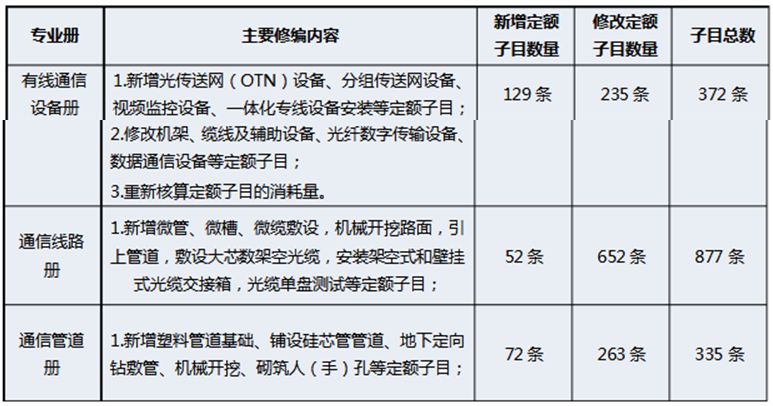

3 新增子目500余条,新增近30%
4 重新修订了机械、仪表台班单价
5 表二中的各项费用均有调整
6 整体造价稳中有升

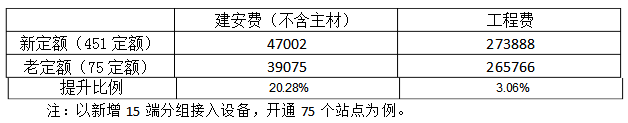

建安费(不含主材)提升比例如下:
二
表二费用的变化情况
1 线路
传输线路表二对比
2 设备
传输设备表二对比

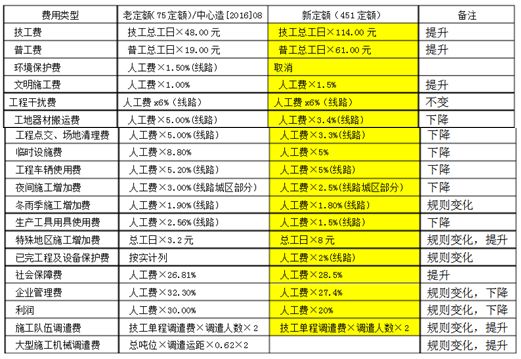

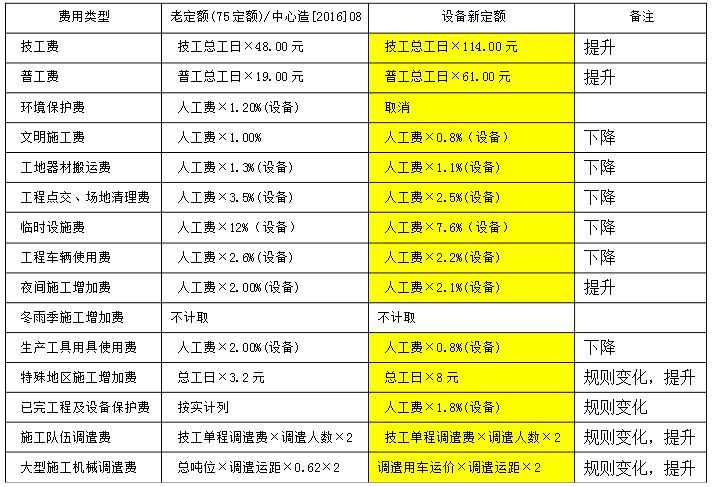

计费规则发生变化的项目如下:
1)将“环境保护费”与“文明施工费”合并,在“文明施工费”定义中加入环境保护内容;
2)修改“特殊地区施工增加费”的定义,细化了“特殊地区施工增加费”和“冬雨季施工增加费”等计算规则;
(1)特殊地区增加费:451定额规定海拔4000米以下8元/ 天,4000米以上25元/天,原始森林、沙漠、化工、核工业、山区无人值守站地区17元/天

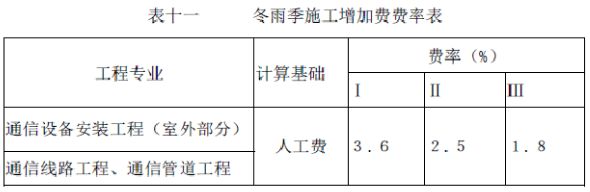

(2)冬雨季施工增加费:
451定额
75定额
人工费×1.90%(线路)

3 调整了施工队伍调遣费:新定额单程调遣费上调

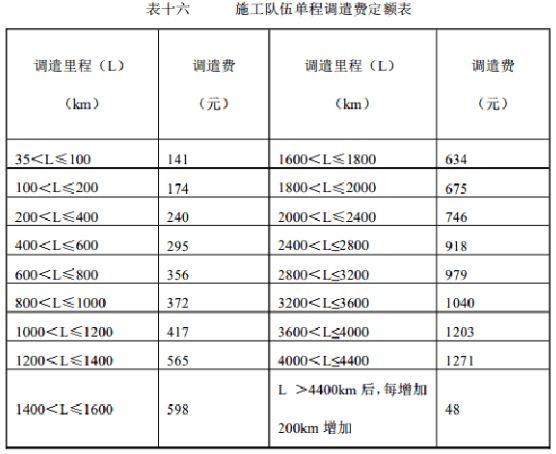

75定额如下所示:
451定额如下所示:

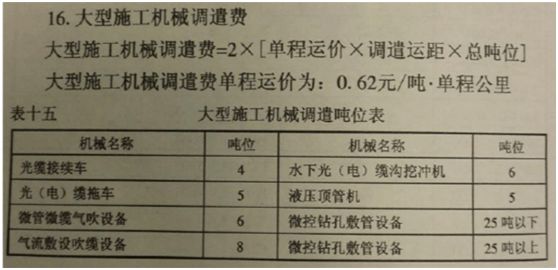

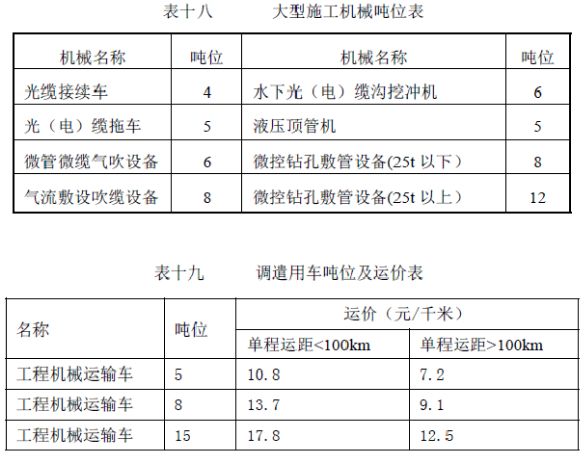

4 机械调遣费:新定额费用提升
451定额
75定额
三
光缆线路
1 表三甲
按照75定额技工总工日为15615.08,普工总工日为13056.9;按照451定额技工总工日为9240.5,普工总工日为7004.67。技工总工日下降41%,普工总工日下降46%
2 表三乙
机械费用按照75定额总费用为114341.52元,按照451定额总费用为124763.07元。总费用上涨9%。
3 表三丙
仪表费用按照75定额总费用为353596.79元,按照451定额总费用为195873.57元。总费用下降45%。

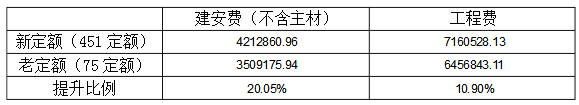

4 工程造价
四
接入层分组设备
1 表三甲
按照75定额技工总工日为322.71元,普工总工日为0元;按照451定额技工总工日为194.65元,普工总工日为0元。技工总工日下降39.68%
2 表三丙
仪表费用按照75定额总费用为4460元,按照451定额总费用为1963元。总费用下降55.98%。

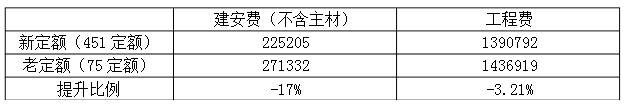

3 工程造价
五
核心汇聚层分组设备
1 表三甲
按照75定额技工总工日为2286.09元,普工总工日为0元;按照451定额技工总工日为889.06元,普工总工日为0元。技工总工日下降61.11% 。
2 表三丙
仪表费用按照75定额总费用为26573.51元,按照451定额总费用为19542.99元。总费用下降26.46%。
3 工程造价
六
OTN/WDM
1 表三甲
按照75定额技工总工日为1179.78,普工总工日为0元;按照451定额技工总工日为930.62,普工总工日为0元。技工总工日下降21%
2 表三丙
仪表费用按照75定额总费用为63268元,按照451定额总费用为232624元。总费用上升267.68%。
(注:上升费用主要为误码测试仪所致,由原每端口64元涨至524元-1128元,若无此仪表费用,则表三丙总体上涨8.1%。)
3 工程造价
